一、项目概况
三清高速(昆明段)项目全长57.48公里,合同中标价约109亿元,两个项目均是云南省十三五县域高速公路“能通全通”工程项目,于2016年8月被列入财政部PPP项目库。经市**批准采用“PPP+EPC”模式建设,合作期限为33年(其中建设期3年、运营期30年),通过公开招标由中国铁建股份有限公司(以下简称中铁建)作为牵头组成的联合体中标,并签订了“项目投资协议”、“合资合作协议”,由中铁建授权的出资代表(牵头人)与**出资代表(昆明市交通投资有限责任公司)共同组建项目公司。
2016年12月18日举行项目集中开工仪式,自启动以来,监理、中心试验室招标工作已完成,项目各标段的项目部驻地、拌合站、钢筋加工场等设施已基本建成,部分控制性隧道工程已进场施工。
因未按财政部《关于规范**和社会资本合作(PPP)综合信息平台项目库管理的通知》(财办金〔2017〕92号)规定时限(2018年3月31日前)完成项目工可审批手续,已于2018年4月27日被清理出财政部PPP项目库,项目停工至今。我局按市委、市**要求,全力推进福宜高速、三清高速(昆明段)投融资及入库工作,力争2019年内全面复工。
二、保障控制性工程及临时设施用地 按照《项目征地拆迁及施工环境保障责任书》开展用地报批工作,为下一步工程建设创造条件。 三清公司已拨付市征地处1.5亿征迁资金,为确保全线控制性工程施工,红线内永久用地已经完成384亩林地批复;红线外项目驻地、大临设施、施工便道、斜井等已按临时用地方式租地2115.34亩。
三、全力推进三清高速(昆明段)投融资及入库工作,力争2019年内全面复工
(一)取得工可批复,前期要件齐备
因三清高速(曲靖段)线位占用永久基本,随着2017年4月云南省停止执行基本农田“多划后占”政策、2018年7月自然资源部明确将省级高速公路纳入自然资源部用地预审受理范围等重大用地审批政策调整。三清高速工作开展两年多以来,我市会同曲靖市持续推进项目用地预审报批工作,终于在2019年2月2日取得自然资源部的用地预审意见,并于2019年3月22日取得云南省发展改革委的工可批复。估算投资134.35亿元,累计到位资金5.6亿元,其中**补助3.4亿元。2019年5月14日通过省交运厅组织的初步设计审查。
(二)项目再入财政部PPP库,力争项目复工
社会投资人中铁建坚持要求完成项目再入财政部PPP库并签订PPP协议后才能复工。我局按照市**主要领导“先出库、后入库”的批示精神,并根据市本级PPP项目**支出责任部分年度已逼近10%红线的实际,联合市财政局、市交投公司、社会资本等有关单位多次对项目下一步投融资建设模式及分期实施方案进行了研究,并对比分析了PPP、BOT、施工总承包及股权投资等模式的可行性及优缺点,以财承论证结果为导向,控制**支出的红线,初步确定了三清高速(昆明段)采用分阶段予以社会资本可行性缺口补助的PPP模式。 2019年6月3日市**主要领导听取并原则同意按此模式实施,同时,我局联合市财政局于2019年6月15日邀请了财政部财科所博士团对该模式又进行了咨询,认可该模式具备操作性。 目前,我局已完成三清高速(昆明段)的物有所值评价、财政承受能力论证及实施方案的调整修编等相关工作,并于2019年7月3日通过专家评审。全力推进PPP模式整改入库,待再入财政部PPP项目库并与社会资本签订完成PPP协议后,督促项目公司复工。
(三)开展二次用地预审
三清高速初步设计线位占用基本农田72公顷(经开区2.4公顷、阳宗管委会26.2公顷、宜良县43.4公顷),根据现行国土政策及省交通运输厅初步设计评审要求,需开展第二轮用地预审。目前,我局已委托第二轮用地预审编制单位正加紧开展用地预审组件报批工作。同时,恳请市**协调市自然资源和规划局尽快按项目最新设计线位纳入新一轮土地利用规划,在调规中解决。
2019年11月26日 03点11分 5
level 12
按要求是明年底通车。没什么长隧道和特大桥,应该不成问题
2019年11月26日 03点11分 6
level 10
三清跟福宜挂钩,福宜开工三清也会开。
2019年11月26日 06点11分 7
level 11
福宜高速也是不死不活的
2019年11月26日 06点11分 8
level 6

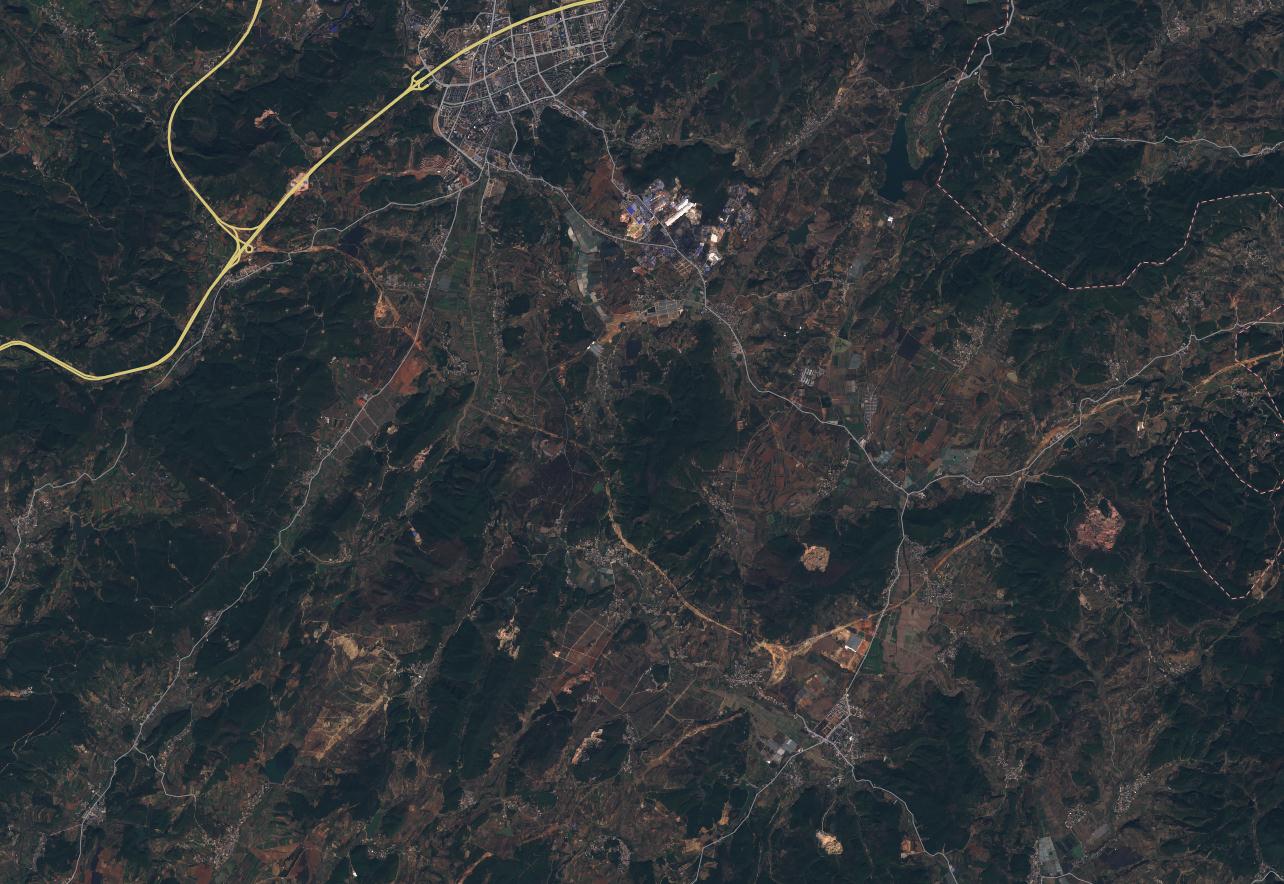

你这个地图是什么地图更新挺快的嘛
2019年11月26日 08点11分 9

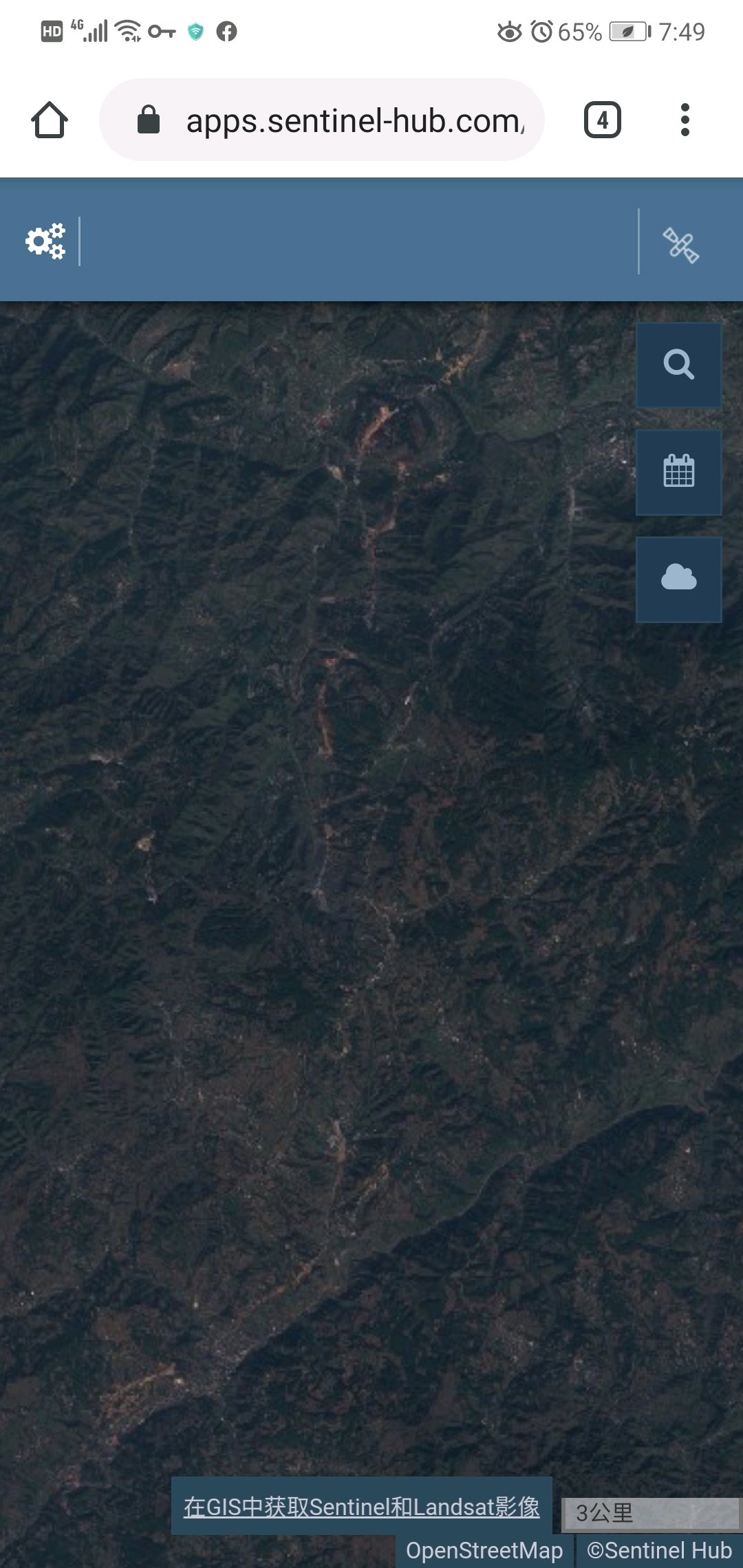

欧洲航天局的卫星图
2019年11月26日 10点11分
收费吗
2019年11月26日 10点11分
@新闻搬运工🍭 哪里查看,分享下地址啊
2019年11月26日 10点11分
@发明爱迪生 免费,就是加载速度太慢
2019年11月26日 13点11分
level 14
老哥这个地图很牛啊!
2019年11月26日 08点11分 10
level 8
明年绕城高速应该能闭合了,这个哨兵卫星地图就是加载太慢了
2019年11月26日 08点11分 11
泡杯茶,慢慢等
2019年11月26日 10点11分
必进是外国网站
2019年11月27日 01点11分
level 13
三清曲靖快,寻沾昆明快,是不是商量好了[滑稽]
2019年11月26日 10点11分 12
level 14
麒师高速也全线开工了!
2019年11月26日 11点11分 13
level 14
杨宣高速也是全线开工了,但是隧道太多了!
2019年11月26日 11点11分 14
level 10
三清对曲靖的现实意义是绕城高速全线闭合。
2019年11月27日 03点11分 15
1 2 尾页
