长春地铁6号线下个月要开工建设啦!
吉林吧
全部回复
仅看楼主
吧务
level 15
逐鹿中原H
楼主
长春地铁6号线下个月要开工建设了!
总投资金额124亿
从招标到中标再到即将开工建设
只用了短短一个月
这速度棒棒哒!

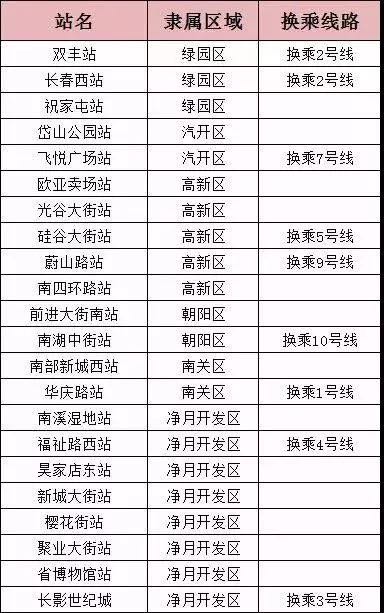

运营路线
长春轨道交通6号线为地铁线路
全长29.8km,设站22座
主城区内19.75公里
2019年08月27日 10点08分
1
吧务
level 15
逐鹿中原H
楼主
为配合西部城区的开发
在南关区设车辆段1座
在汽开区设停车场1座
6号线为中心城区南部东西向的加密线
2019年08月27日 10点08分
2
吧务
level 15
逐鹿中原H
楼主
为配合西部城区的开发
在南关区设车辆段1座
在汽开区设停车场1座
6号线为中心城区南部东西向的加密线
2019年08月27日 10点08分
3
吧务
level 15
逐鹿中原H
楼主
由西向东串联了长春西站枢纽
南部中心(中央商务区)、净月潭
线路西段沿飞跃北路、飞跃路敷设
线路中段沿芳草街、华远路敷设
处于南部新城的核心区,穿过中央商务区
2019年08月27日 10点08分
4
吧务
level 15
逐鹿中原H
楼主
线路东段沿生态大街、规划乙二路敷设
处于净月潭核心区域
将在9月30日开工
2024年6月30日竣工
2019年08月27日 10点08分
5
吧务
level 15
逐鹿中原H
楼主
线路走向:双丰—长影世纪城
线路长度:29.8公里
车站数量:22座
车辆最高运行速度:80Km/h
2019年08月27日 10点08分
6
吧务
level 15
逐鹿中原H
楼主
随着长春轨道交通网络的不断完善
我们的生活也会越来越便利
希望地铁六号线早日完工
让我们一起期待吧~
2019年08月27日 10点08分
7
level 14
200℃
加快西部地区建设是好事
2019年08月27日 10点08分
8
吧务
level 15
三速刀
2024年完工。等不及了
2019年08月27日 11点08分
9
level 13
网络无国界_
我家净月潭那边有房子,这回就太方便了。
2019年08月27日 11点08分
10
吧务
level 15
三速刀
那边的房价还会继续上涨
2019年08月28日 23点08分
12
level 14
半岛之鹰
6号线需要5年时间才能完成
2019年08月29日 12点08分
13
level 13
又一村🌼
✔
2019年08月29日 15点08分
14
level 13
速腾20AT
以后再去净月潭那边就更方便了
2019年09月01日 07点09分
15
level 13
AK▄︻┻═┳—
又要堵车了
2019年09月25日 14点09分
17
1
2
尾页
