济南轨道交通第二期建设规划2024年5月进度汇总
济南泉城吧
全部回复
仅看楼主
吧务
level 14
3号线二期
机场南站站内铺轨完成,风井-机场南转入铺轨阶段。

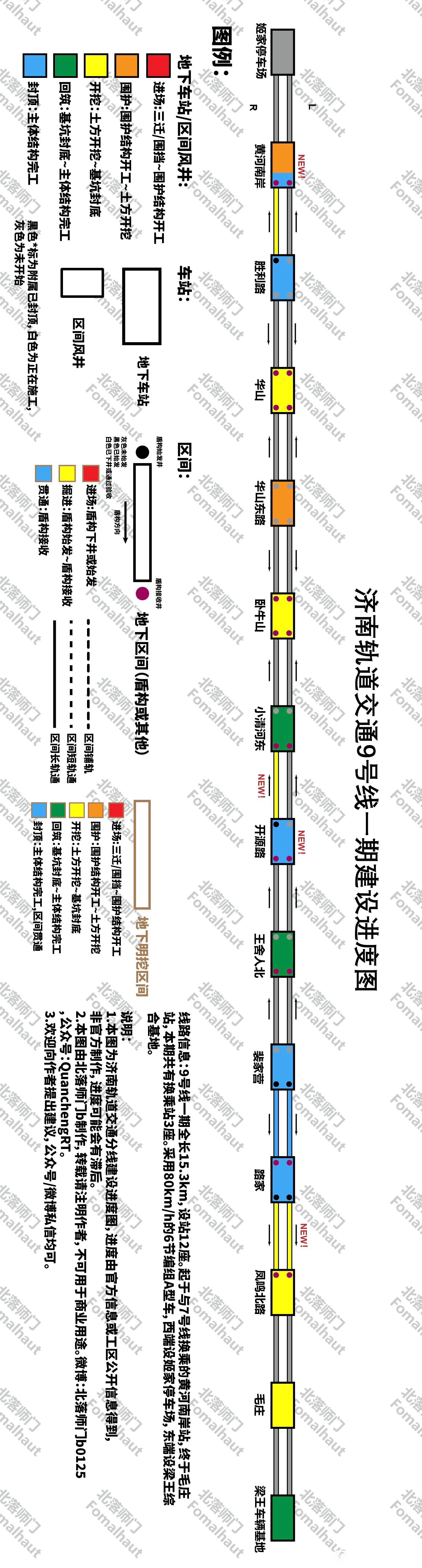

3号线二期机场南站(含)以南的所有部分都转入铺轨阶段,预计今年年底之前开通运营。
总结:截止目前,3号线二期全线洞通(含机场南-机场区间,计12条单线区间),5座车站主体封顶,1座进行围护施工。

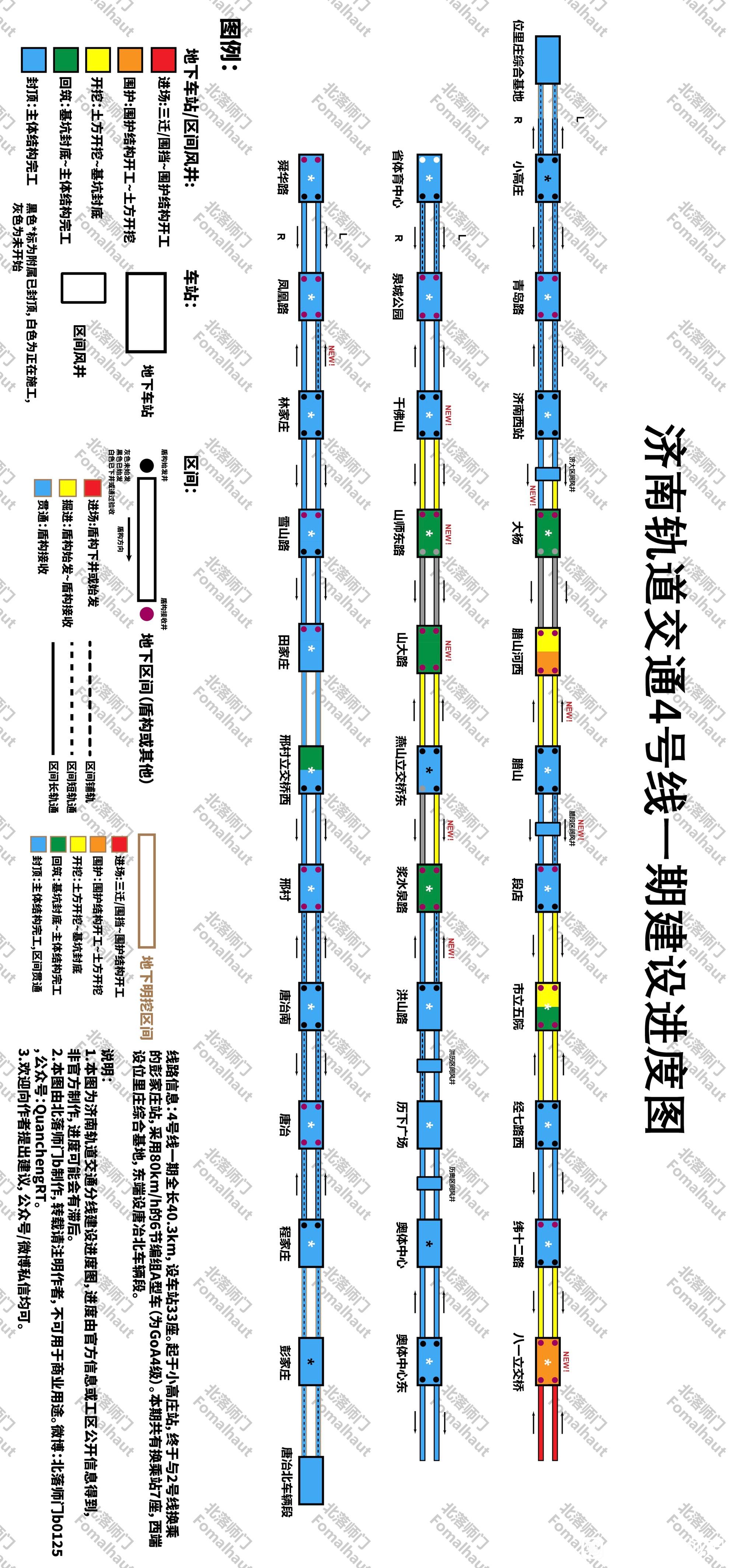

4号线一期
车站:
·八一立交桥站整体转入围护施工阶段。
·千佛山站主体封顶。
·山师东路站、山大路站转入主体施工阶段。
区间:
·济大右在经过4个月的停机等待后贯通,后续将进行盾构的接收工作;济大左也已经复推至94%,预计6月上半月贯通。
·燕-浆左盾构始发。
·特别注解:市经双线均已到达停机位,等待五院接收井提供接收条件,可以认为本区间已贯通。
·腊-段左、浆-洪左、凤-林左转入铺轨阶段。
总结:截止目前,4号线一期25座车站主体封顶,6座主体施工,2座围护施工(计33座车站);47条单线区间贯通,14条正在掘进,7条未开始(计68条单线区间)。

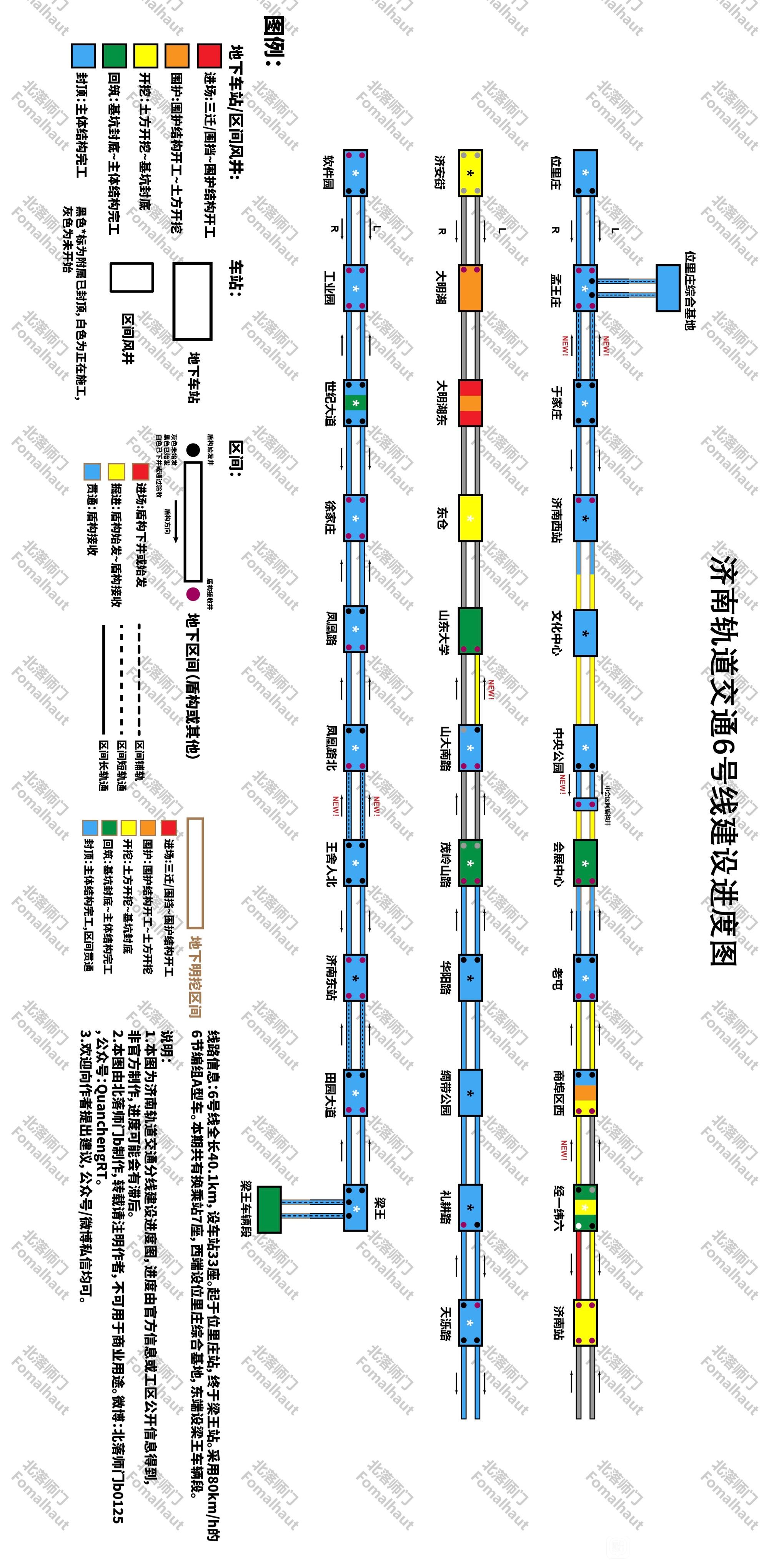

6号线
车站:
本期无。
区间:
·中-会盾构段右贯通。
·商-经右、山(东大学)-山(大南路)左盾构始发,经-济右调整为准备阶段。
·孟于双线、王(凤凰路北)-王双线转入铺轨阶段。
总结:截止目前,6号线21座车站主体封顶,5座主体施工,4座土方开挖,2座围护施工(计32座车站);40条单线区间贯通(仅统计全部贯通的区间,一个区间存在明挖段或盾构段有一方没贯通算在掘进),11条正在掘进,15条未开始(计66条单线区间)。

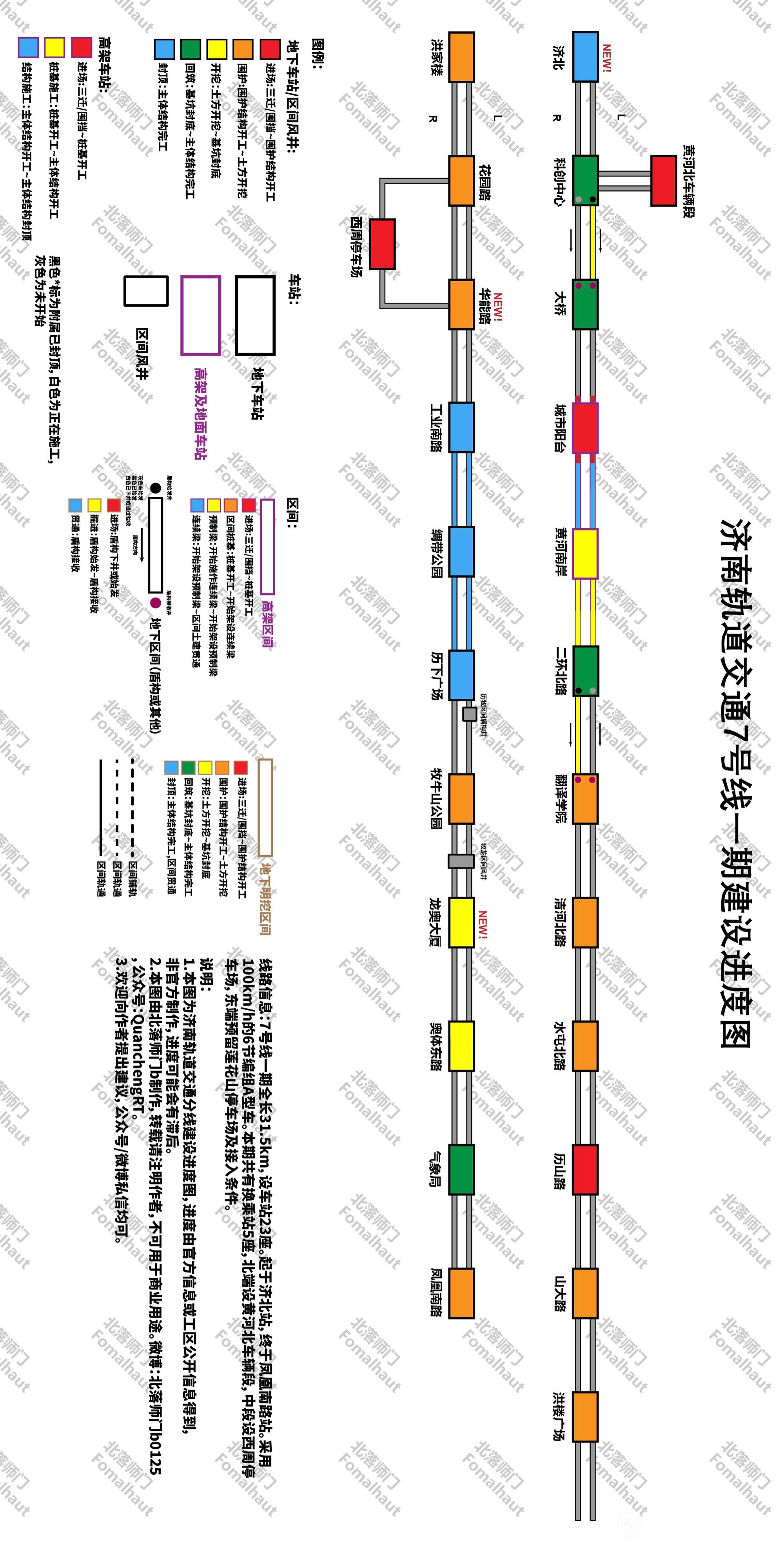

7号线一期
车站:
·济北站主体封顶。
·华能路站转入围护施工阶段(首桩待钻)。
·龙奥大厦站转入土方开挖阶段。
6月科创中心/大桥/二环北路预计主体封顶。
总结:截止目前,7号线一期4座车站主体封顶(含代建),5座主体施工(含高架站),2座土方开挖,10座围护施工,2座未开始(计23座车站,含代建);4条单线区间贯通,2条正在掘进,2条代建,1条暗挖段正在施工,其余均未开始(计48条单线区间)。
特别说明:历山路目前处于征迁和车站设计方案斟酌阶段。
区间:
本期无。

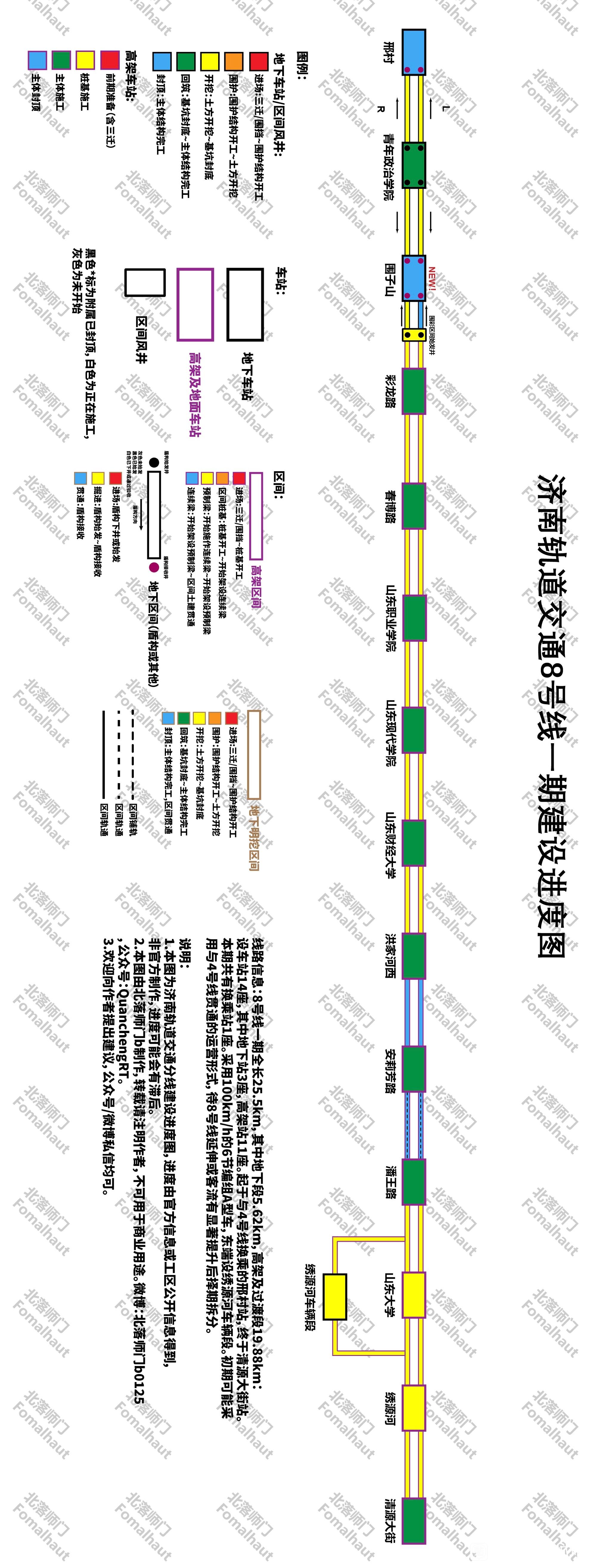

8号线一期
车站:
·围子山站主体封顶。
区间:
本期无。
本期最大节点为首杆接触网竖起,为工程的重大节点之一。
青年政治学院站、围子山站主体结构均已完成超过80%,预计6月封顶。
盾构区间掘进进度大多超过40%,预计下半年能实现地下段洞通。
9号线一期:
车站:
·黄河南岸站东区、开源路站主体封顶。
区间:
·小-开右、路-凤左盾构始发。
总结:截止目前,9号线一期4座车站主体封顶,2座主体施工,4座土方开挖,2座围护施工(计12座车站);2条单线区间贯通,4条正在掘进,其余均未开始(计26条单线区间)。
云巴除经十路以南路段均已开工,预计本月开始进行首梁架设,有轨也在正常进行施工。
总体来说本月进度不少,3号线二期基本咬定年底开通目标,4/6/8号线都在热火朝天的施工,7/9号线也在按照计划稳步推进。
2024年06月01日 13点06分 1
level 1
[真棒]
2024年06月01日 13点06分 2
level 9
[太开心][真棒]
2024年06月01日 15点06分 3
level 13
[滑稽][滑稽]
2024年06月01日 16点06分 4
[滑稽]
2024年06月01日 23点06分
level 8
好耶![太开心]
2024年06月02日 01点06分 5
level 6
现在百度地图上重新上了在建地铁标识,我看4号线的经七路西站和五院站和原来偏移了很多,这是地图标错了还是真的改站点了?[狂汗]
2024年06月02日 01点06分 6
百度地图标注不准,dy上有具体站位信息
2024年06月02日 01点06分
百度等地图上的在建地铁线路,就是看个大概,线位和站位可能都不准确。
2024年06月02日 05点06分
@济南泉城吧- 之前和吧里发的站位图还大致能对上,这次重新加上就偏的厉害
2024年06月02日 10点06分
level 6
2024年06月02日 01点06分 7
画的不对 看天地图的基坑最准确
2024年06月02日 02点06分
吧务
level 14
对部分进度进行勘误:
根据四局发布信息,3号线二期机场南站以南全部短轨通
4号线济大左线贯通,右线复推至94%,预计7月上旬贯通
2024年06月02日 02点06分 8
三期最快什么时候上报啊[泪]
2024年06月03日 06点06分
level 16
9号线还挺快
2024年06月02日 03点06分 9
9车站卡点不多,目前看比较慢的是黄河南岸和华山东路;区间荷小预计工期17个月,别的都比较好推
2024年06月02日 03点06分
@北落师门b🌟 感觉通车会赶在6(全线)之前
2024年06月02日 03点06分
level 16
上一轮19年20年批的那一拨新一轮规划还没获批吧
抓紧建,上一轮20年10月获批的,全那一拨比较靠后的,新一轮规划争取在这拨里中间靠前点[哈哈]
2024年06月02日 04点06分 10
已经批了
2024年06月02日 04点06分
@K3-日照西站 西安、郑州上一轮都是19年批的吧,新一轮还没批复消息,5年了,徐州二是20年初,现在三期也没动静
2024年06月02日 04点06分
@没有游戏币啦 是我理解错了。西安 郑州,应该是审核变严了,变复杂了,徐州,二期规划的5号线,一直不开工
2024年06月02日 04点06分
@K3-日照西站 济南二期比徐州二期批复慢了9个月时间,争取三期批复赶在徐州前面,西安等是四期规划出来了不知道报没报,可能今年批不了
2024年06月02日 04点06分
level 12
我觉得你的,济南地铁的进度帖,可以发到我新开的贴吧,济青地铁交流吧
2024年06月02日 04点06分 11
level 9
楼主有1,2,3各线路客流量吗[吐舌]
2024年06月02日 05点06分 12
莫得 这个真没有[小乖]
2024年06月02日 07点06分
这个不高,实际比较低,不过不能公开。不算换乘参考数:388
2024年06月20日 06点06分
得等四号线开通人流量上去了才敢公开
2024年06月25日 05点06分
level 7
大佬,有轨电车的进度有吗
2024年06月03日 06点06分 13
下个月更一下
2024年06月03日 11点06分
level 6
没有云巴的吗
2024年06月05日 03点06分 14
吧务
level 14
[真棒]
2024年06月05日 03点06分 15
1 2 尾页
