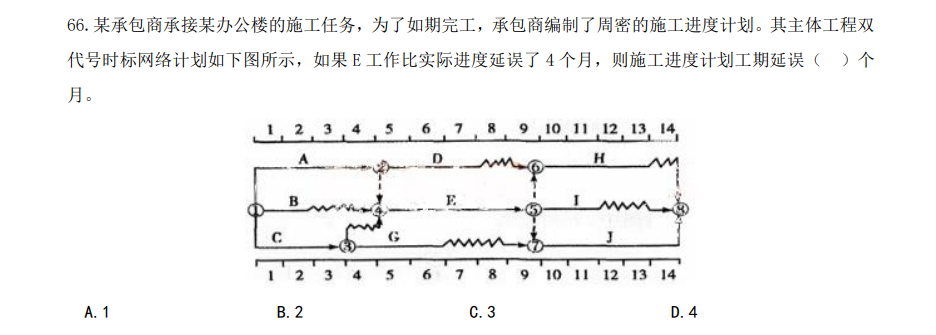

贴吧大能们,求教这一题。答案是3月,说E工作总时差为1个月,4-1=3个月。我看了半天没明白,心里非常恐慌,这说明我网络计划图学得有一个大漏洞。求教求教
2022年04月23日 06点04分 1
level 7
桃李杨柳 楼主
关键线路不是AEJ吗?E在这条线路没有总时差,为什么会算出来了一个月呢?脑袋想破了也想不懂[泪]
2022年04月23日 06点04分 2
level 9
e工作关键工作啊,总时差自由时差都是0
2022年04月23日 06点04分 3
谢谢,我们公司几个都说时差是0,但和答案不对。[泪]
2022年04月23日 06点04分
level 9
答案是d
2022年04月23日 06点04分 4
谢谢
2022年04月23日 06点04分
level 7
延迟4个月,
2022年04月23日 06点04分 5
你们都这样认为吗?谢谢
2022年04月23日 06点04分
level 9
不是四个月吗?他不是关键线路上的,关键工作吗?
2022年04月23日 06点04分 6
我觉得也是这个。但培训机构答案说E工作总时差有1个月[汗]
2022年04月23日 06点04分
你的机构太烂了。
2022年04月25日 01点04分
level 1
关键工作本来就是持续时间最长的线路,你关键线路还延误4个月,那你直接原来总工期加延误的四个月不就是最后的工期咯
2022年04月23日 07点04分 7
这么说是增训机构的答案错了[乖]
2022年04月23日 07点04分
@桃李杨柳 你这题目这么糊、八成就是盗版的题目抄错了答案
2022年04月23日 07点04分
@996637115 也许吧,确实之前有一题也抄错了,那题我看出来了。这题看不出来……
2022年04月23日 07点04分
level 1
关联线路总和自由都是0,答案应该是4个月
2022年04月23日 07点04分 8
我也觉得是这样[委屈]……
2022年04月23日 07点04分
@桃李杨柳 不看关键线路,做辅助线也能看出自由时差为0,总时差是本工作和紧后工作波形线和的最小值也是0[滑稽] 所以怎么算都是4[阴险]
2022年04月23日 07点04分
@海绵宝宝⛅ 谢谢,本来我算出来是4个月,被培训机构的答案吓坏了[委屈]
2022年04月23日 07点04分
level 7
狗屁答案不对,就是4,选D
2022年04月23日 07点04分 9
谢谢,这么多人都说是D……
2022年04月23日 07点04分
level 7
4个月 换个机构
2022年04月23日 07点04分 11
有可能,我来换一家机构看看答案,谢谢
2022年04月23日 07点04分
level 7
打死也是D
2022年04月23日 07点04分 12
谢谢,这么多人都说是D……
2022年04月23日 07点04分
@桃李杨柳 我们都是考不过的[捂嘴笑][捂嘴笑][捂嘴笑]
2022年04月23日 07点04分
@亲爱的旅人℃C 嗨,要对自己有信心[黑线]
2022年04月23日 07点04分
level 7
最简单的网络图
2022年04月23日 07点04分 13
[泪]让我晕了一个晚上
2022年04月23日 08点04分
level 5
答案有问题, 关键先工作总时差是0啊直接关联总工期
2022年04月23日 07点04分 14
谢谢,应该是答案错了,这倒霉的培训教材
2022年04月23日 08点04分
level 8
关键工作阿 这有啥看的 说明你基础太差
2022年04月23日 08点04分 15
[委屈]
2022年04月23日 08点04分
level 5
这有啥可研究的,E工作后面就没有波形线,哪来的总时差
2022年04月23日 09点04分 16
