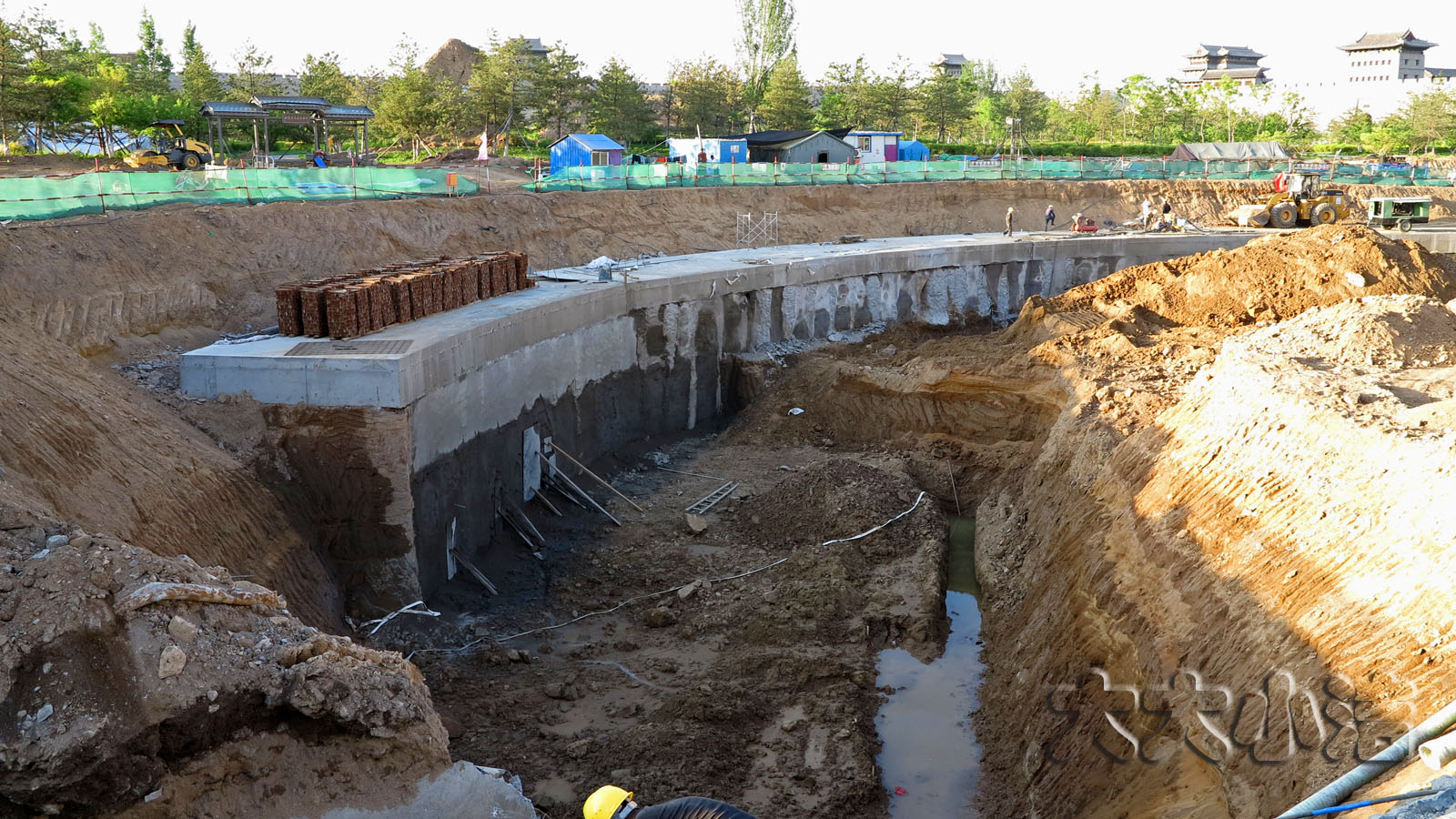

自5月7日拍摄南瓮城广场的建设进程后,就一直在关注着这里的建设进程,30日再次对这里进行了一次系统的拍摄,下面大家就请随着我给大家带来的照片来一同观看这里发生的变化吧。
图1:此次行程依然是由东向西的推进的,这是施工现场最东面的大门入口,由于通行需要,这里已经成了南关社区居民车辆进出的唯一通道。
图2:施工车辆轮胎清洗池已经投入使用,会在一定程度上减少携带泥土进入市区道路。
图3:东侧地下通道下穿辅道已经完成临近防护桩侧的基础施工,现在正在绑扎挡土剪力墙的钢筋,中间空间也搭起了满堂架开始支造挡土剪力墙墙身和顶棚的模板。
图4:合成口洗口涤剂厂的最后一幢家属楼也终于在5月27日完成全部征收工作顺利拆除。
:
图5:洗涤剂厂西侧的工棚设备加工区上是一个大型的钢筋加工区,钢筋都用防雨布进行了遮盖,防止雨水氧化生锈
图6:远处是施工现场的项目部,是我们大同城建的老朋友——北京市政

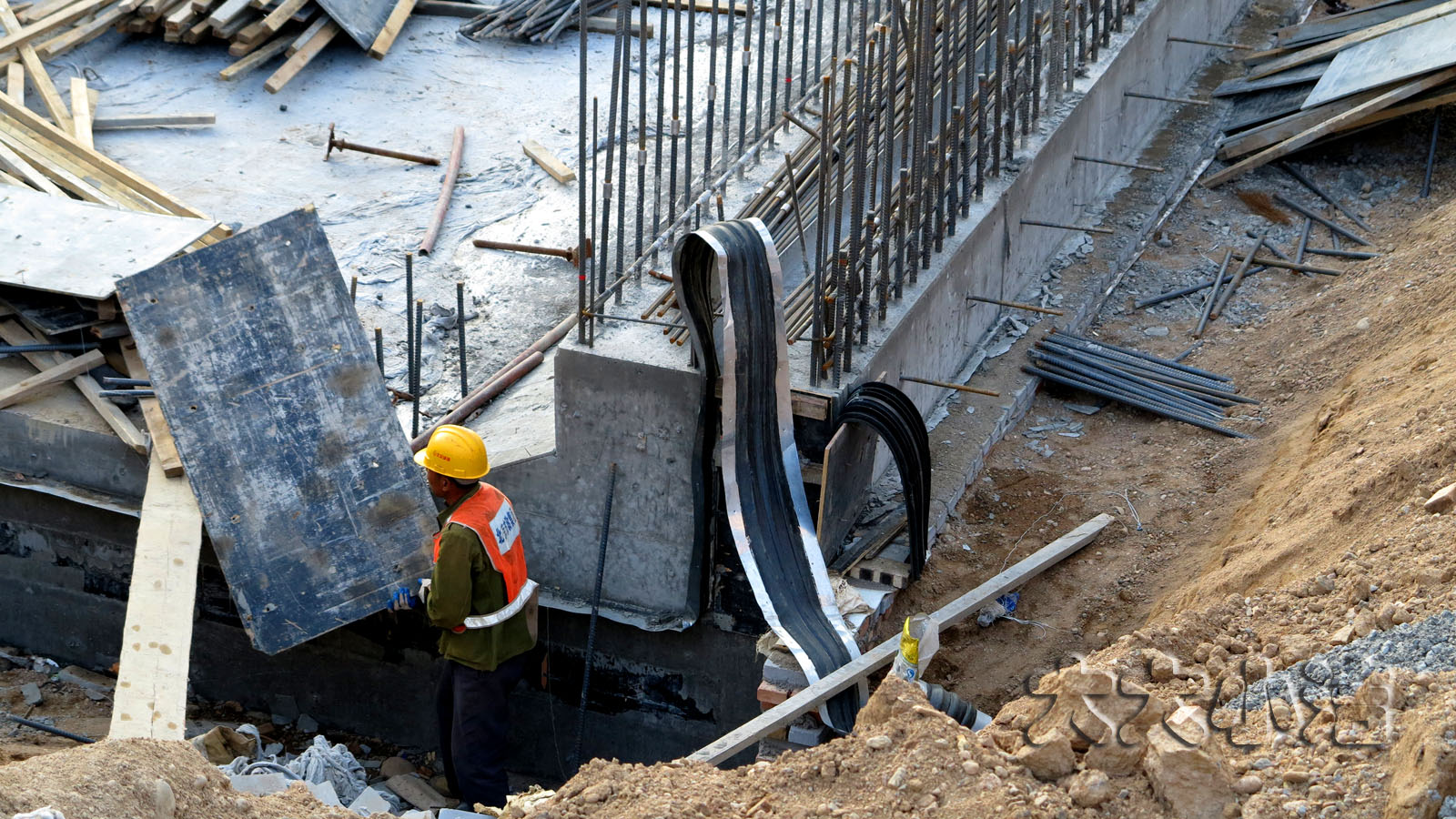

图7:南关南街社区的64、65号楼依然没有被拆除,看来是不着急的样子
图8:这里的地下车道已经全面开挖,图中是坑底工人们在对防护桩下部进行处理,准备做钢筋锚固和喷浆固化处理

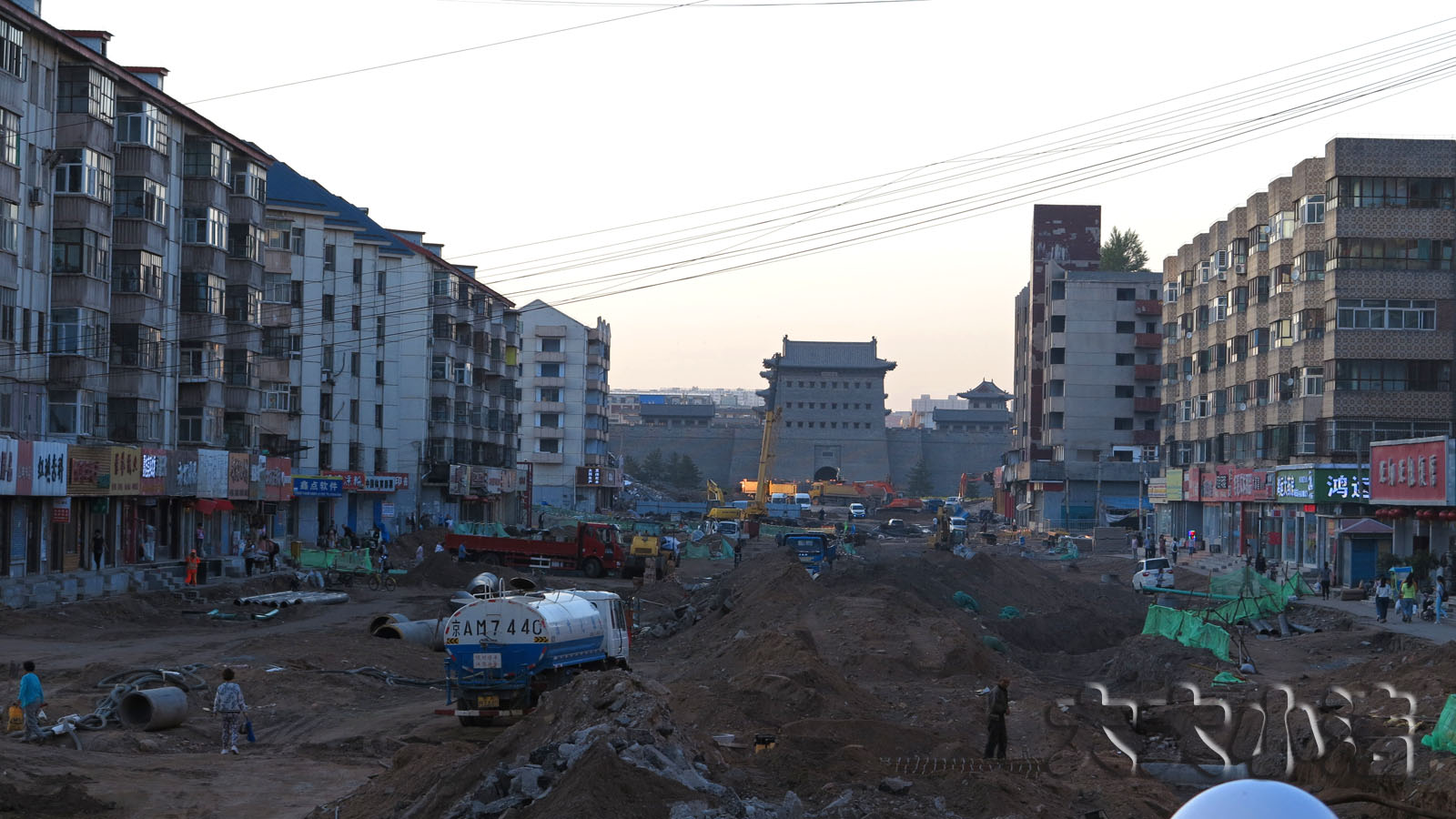

图9:南城门前正在进行地下车道施工沟槽施工马道的挖掘。
图10:南关派出所和大同审计局的办公楼也已经拆除完毕,等待渣土的清运。
2018年03月23日 06点03分 1
level 14
图11:北京市政是大同城建道路的老朋友了,还记得2008年拓改迎宾街时候他们的大标语也很醒目
图12:撸起袖子加油干,对啦,不但要加油干,更要加油把工程干好了才更完美
图13:从南关派出所这平行位置向东看,可以看到这里地下车道的开挖程度
图14:已经完成的地下车道防护桩和防护桩联系梁上安装了护栏,做好施工期间的安全防护
图15:这里临街的楼房已经完全被拆除了,渣土也清理殆尽。

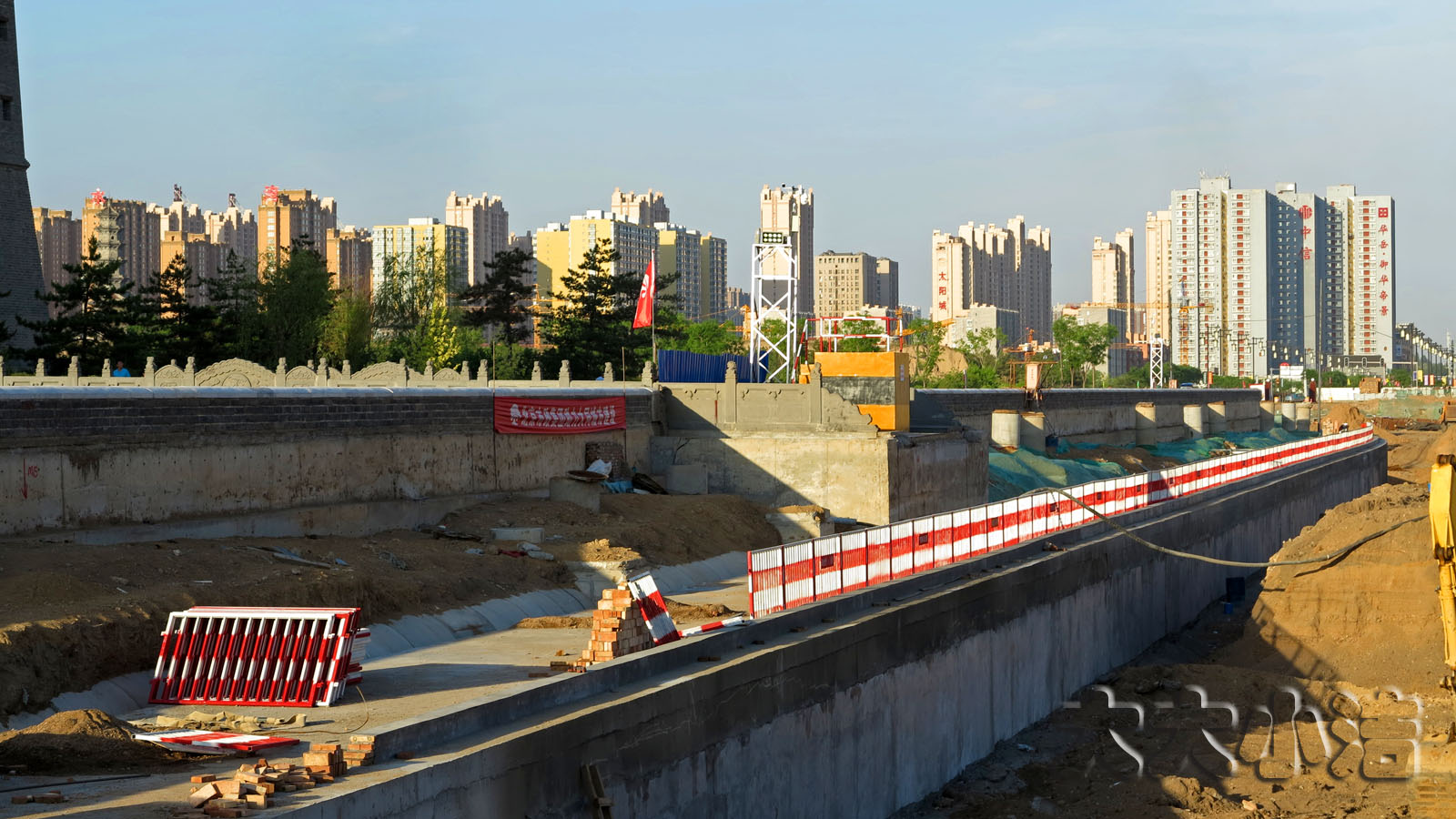

图16:从这个角度向东看,可以看到全部的防护桩联系梁已经全部完成,接下来的就是地下车道的全面开挖施工了。
图17:上图向西看,这里也正在进行防护桩下部的修整和钢筋锚固喷浆固化施工
图18:由于和地下车道施工的冲突,这里的电力管线正在进行迁改施工。
图19:临近小西门处,这里西侧地下车道下穿辅道的施工基坑也进行了开挖,不日将开始基础钢筋筏板的绑扎施工
图20:由于工期紧,工人师傅们正在全力对电力管线进行快速迁改,以至于上了25吨位的汽车起重机来辅助施工
2018年03月23日 06点03分 2
level 14
图31:南府花园余下的楼房内住户已所剩不多,征收工作已经进入尾声。
图32:来到南城门前向南看去的样子,随着施工的进一步开展,这里的交通更加不畅。
图33:路东侧余下的两幢楼即将进入拆除程序,从一旁停着的挖掘机就可以看出一二。
图34:道路西侧的这幢居民楼依然坚挺,楼下的联通营业厅早已经搬迁,只剩下楼下的这家红木家具在顽抗
图35:镜头拉近了看,红木家具卖场内依然陈设整齐,丝毫没有要搬迁的迹象
图36:市实验幼儿园旧址前现在已经是一个大的钢筋加工区,在为南面地下车道和道路施工所需钢筋进行加工
图37:比常人大拇指还要粗的钢筋都按照规定车出了螺纹,现在还加上了保护套,这个是以前没有见过的,这样做一来是为了防止在搬运过程中出现磕碰而损伤螺纹造成套筒连接困难,二是为了防止沾染雨水造成氧化生锈

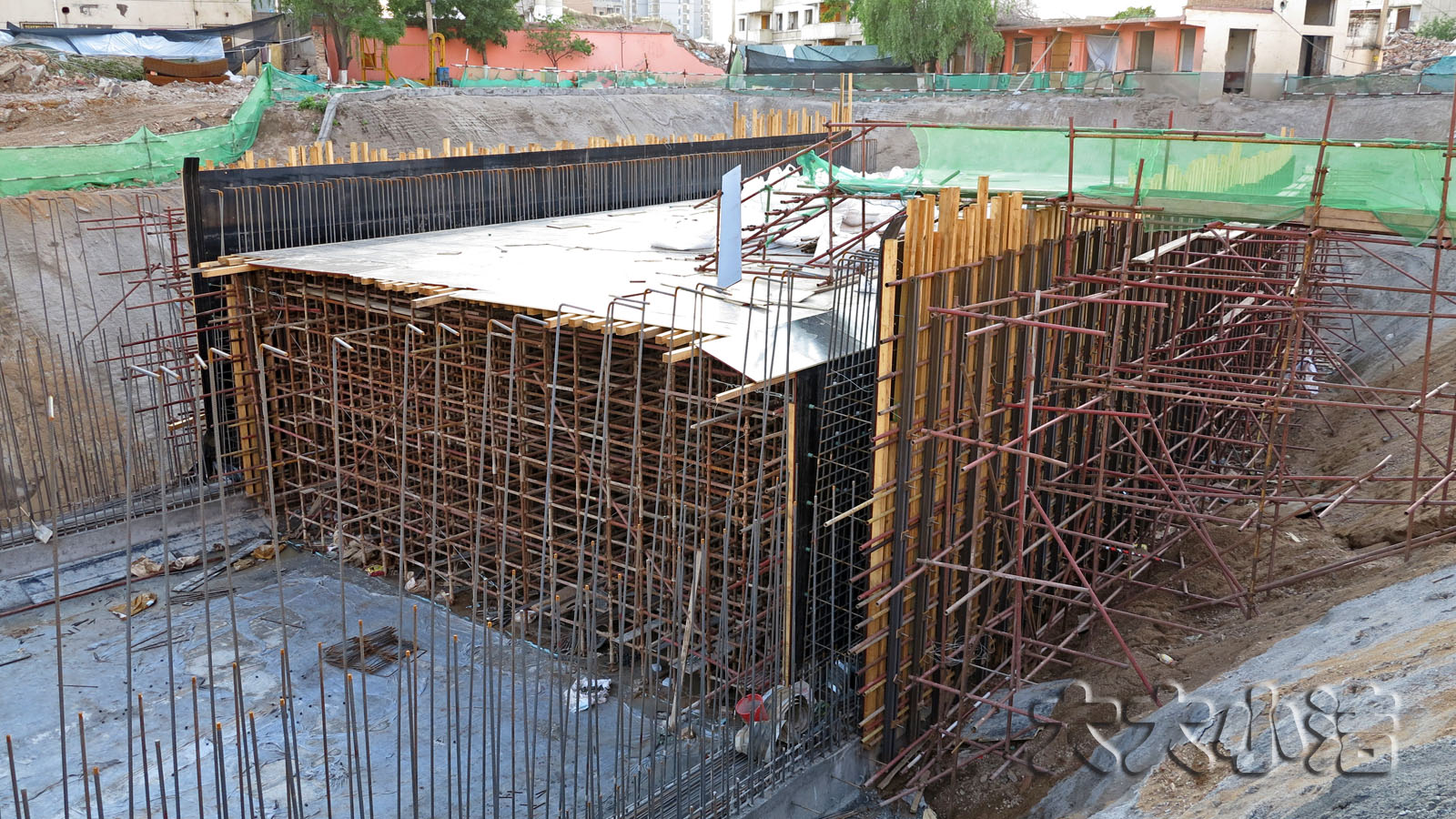

图38:上一期所报道的西半幅地下车道辅道也完成了基础筏板的混凝土浇筑,现在挡土剪力墙的钢筋已经绑扎完毕,中间搭建了满堂架,顶板、挡土剪力墙内外模板也已制造完成。
图39:车道施工继续延伸了20多米,转向继续,可以看到基础筏板已经完成了混凝土的浇筑,接下来也要开始和前一段一样的施工了
图40在最边缘地方设置了伸缩缝,可以看到已经安装的橡胶
2018年03月23日 06点03分 3
level 14
图41:阿宝小酒馆对面地下车道的挡土剪力墙已经完成主体浇筑,模板已经拆除,露出了光整的墙壁。左侧的雨水管线正准备继续施工延续
图42:阿宝小酒馆前,道路西侧的地下车道一段挡土剪力墙也开始制作,现在已经完成基础筏板和墙身钢筋绑扎
图43:站在路中央看,两侧地下车道上升段的挡土剪力墙都已经制作,西侧略慢
图44:经营块20年的阿宝小酒馆终于开始暂停营业,等这里修好,交通便利了再来喝小酒啦
图45:道路西侧正在进行地下电力管线的改造施工,这是刚铺设好的玻璃纤维电力管道,等待混凝土的浇筑,等制作好后旧有的电力线路将会迁移至这里,为道路以及后续工程腾清道路。
图46:亚细亚酒店前,热力管道的改线施工已经接近尾声,现阶段就剩下最后的对接了。
图47:继续前进,可以看到已经结束安装,现在进入沟槽回填夯实阶段,图中的是管道伸缩补偿器的检查操作井

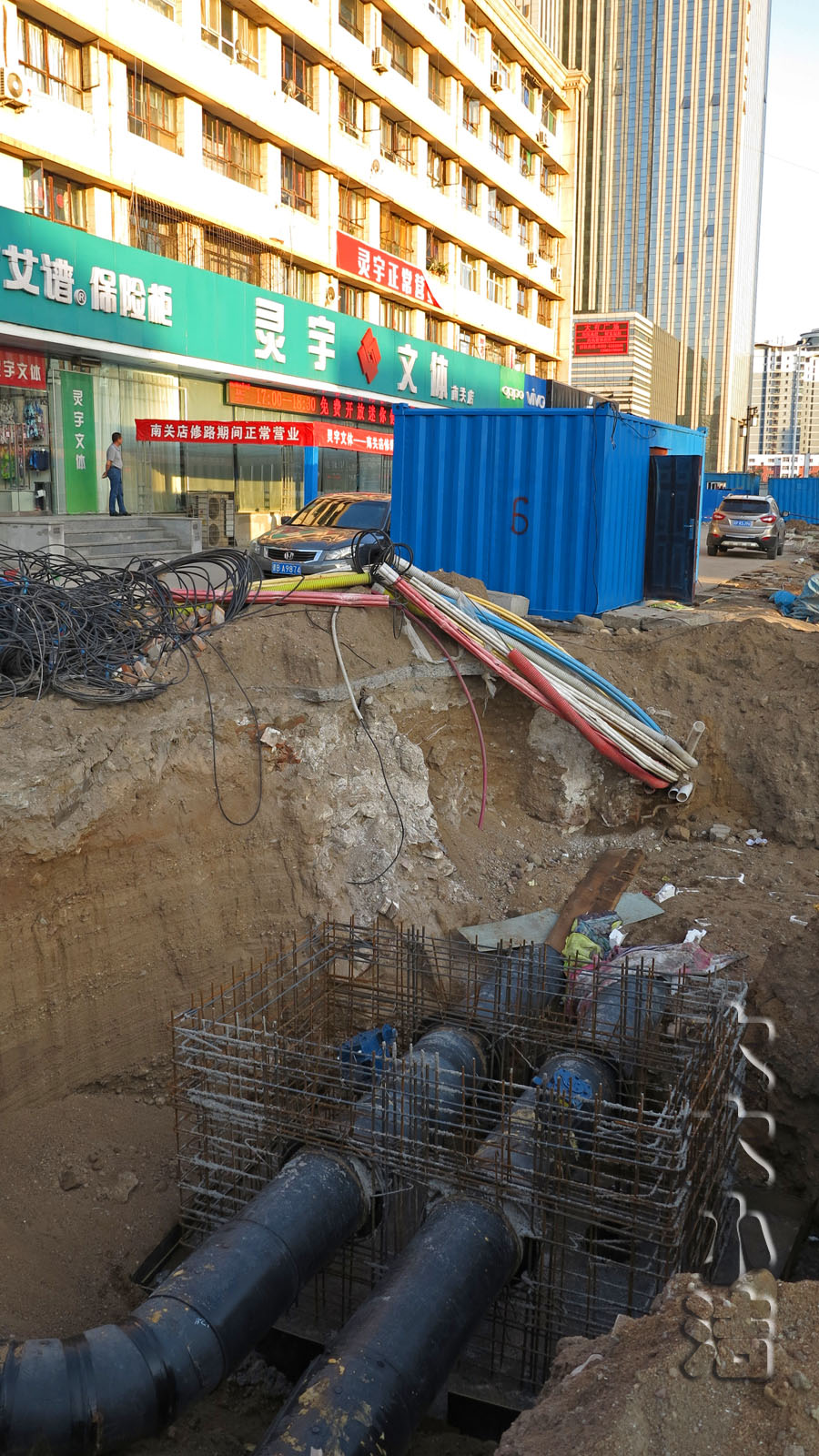

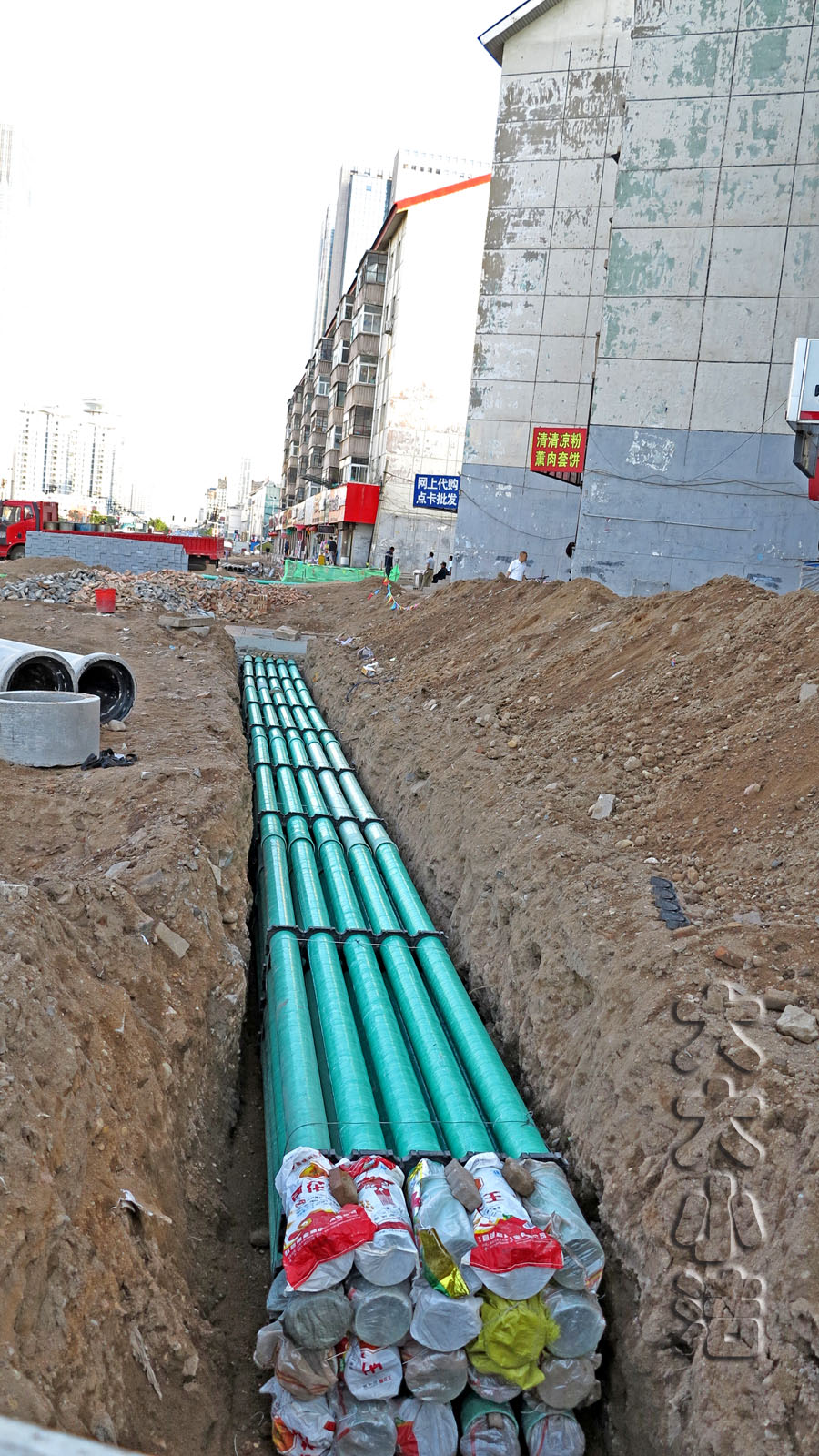

图48:给热力管线伸缩补偿器检查井一个特写。
图49:在最南侧向北看热力管线迁改安装现场,可以看到有两个伸缩补偿器检查操作井。
图50:灵宇文体南关店前热力管钱迁改支线也已完成,现在正在制作开闭阀操作井
2018年03月23日 07点03分 4
level 14
图51:原市政府岗区现在正在做雨水管道的对接施工,发帖的现在已经完成了1/3。
图52:进入围挡后看到雨水管线对接施工现场,从已经安装的粗大水泥管道可以发现已经完成了1/3的样子。
图53:时隔9年再度被挖开,从这厚厚的道路剖面就可以看出当年迎宾街的道路施工质量是怎样的了,最底层的砾石稳定层、三层的水泥稳定层和粗、中、细三层沥青混凝土,心血在其中。
图54:在原市政府岗向北看去的样子,现在虽然乱一些,但让人很期待它修建好的样子。
图55:最后依然用一永泰南路张车水马龙的繁华景象来结束此次的全部发帖吧。
好啦这些就是本次的全部发帖《2017小洁走城建之南 瓮 城 广 场 的建设进程 【4】》到这里就全部结束了。
