从2013年年初开始,常熟北三环高架工程正式破土动工。
这年九月,我家搬进了三环路南侧的小区里。新家在12楼,北窗下就是高架工地,高架路的建造过程一览无遗。于是我隔三差五地拍了些照片。
如今工程已接近尾声,电脑里的照片也累积了几百张。突然想着,写个帖子,把能体现高架建造过程里的重要环节的一些照片,选出几十张贴在帖子里,大家一定欢喜。
于是,发了此帖。
2015年11月14日 12点11分 1
level 16
zyx1948981 楼主
前图
13年10月的北三环。公路上的绿化植物已被搬迁,路面设施被全部移除。新建的高架路就叠架在它的上面。
后图
15年9月,三环高架路工程已近尾声。
2015年11月14日 12点11分 2
顺便介绍一下,上图里路北近处的那一片厂房,在下图里已经变成了在建的居民住宅区。那是王健林在常熟打造的万达广场。
2015年11月14日 13点11分
level 16
zyx1948981 楼主
上图摄于13年9月。
正下方的工地上竖着的冲孔打桩机正在工作。
下图摄于13年10月。
路旁的泥堆是打桩机工作时排出的污泥。
2015年11月14日 13点11分 6
level 16
zyx1948981 楼主
打桩是高架桥墩基础工程的第一道工序。虽说是打桩,其实是打洞。原来这些桥桩是现浇的。
打桩机把桩洞打到标准深度后,就由吊装机械把预制的钢筋笼骨架吊入洞中,再由砼车把混凝土浇注成型。
据我观察,这些桩就是以后承载桥面及各种运输工具重量的脚。主桥负载大,由两只连成一体的脚支撑;匝道负载小,就由一只脚支撑。而从以后挖起的桩头数目看,每只脚由三只桩组成。
上图。几只打桩机在不同位置打桩。两只打桩机中间放着几个待用的钢筋笼。
下图。还剩一只钢筋笼,其他的已经被用去。
2015年11月16日 06点11分 9
level 16
zyx1948981 楼主
每只脚的桩全部浇注好后,就被堆上泥土进行保养。
下图。中部、上部的土堆下,是正在保养的桥桩;下部的打桩机还在打洞。
这里刚好是匝道口。上部是下行匝道口,下部是上行匝道口。
2015年11月16日 06点11分 10
level 16
zyx1948981 楼主
桥桩保养一段时间后,就进入基础工程的第二阶段——浇注混凝土桥墩基础。
先是以桥桩为中心按放样灰线开挖符合要求的深坑。
上图。中部桥墩基础土面(老路面)已被挖松,准备装车运走。
下图。北部匝道桥墩基础已被挖开,露出了桩头。
2015年11月17日 05点11分 12
level 16
zyx1948981 楼主
然后凿除露出桩头的多余部分,夯实坑底后浇一层混凝土打底。接着在这层混凝土上开始扎制钢筋骨架。
上图。凿除的桩头被弃在坑边。坑底浇了一层混凝土打底。
下图。钢筋工正在扎钢筋骨架。
2015年11月17日 05点11分 13
level 16
zyx1948981 楼主
查了一下,我所讲的桥墩基础叫承台。一般理解,承台属地下部分。桥墩属地上部分。看施工,承台搭桥墩是一气呵成的。
上图。匝道桥墩的钢筋骨架和承台骨架连浑然一体。
下图。远处主桥墩的钢筋骨架已经扎制完成,钢模版也已经上好。
2015年11月17日 06点11分 14
level 16
zyx1948981 楼主
接下来就是浇注混凝土。承台搭桥墩一次成型,一气呵成。
经过一个阶段的保养后,鹰架和壳子板(模板)被全部拆除,高大的桥墩立现眼前。
上图。保养中的桥墩。
中图。吊装机在拆除模板。
下图。成型的桥墩。中间的双联的是主桥体桥墩,两边单只的是匝道桥墩。
2015年11月18日 06点11分 15
level 16
zyx1948981 楼主
在打桩浇注承台桥墩过程里,我看到了四五次放鞭炮烧纸钱的行为。这或许是路北村民的行为,但从桥墩全部建成后,就再未看到这种行为,因此不由我怀疑是工程队干的。
2015年11月19日 11点11分 17
level 16
zyx1948981 楼主
桥墩建好后,接下去就是建造桥面了。桥面是现浇的,因此先要搭建鹰架来支撑模板。我第一次如此真章的鹰架。
上图。正在搭建的鹰架。
下图。鹰架上部搁上木方做横楞。
2015年11月19日 12点11分 18
我第一次见到如此真章的鹰架。
2015年11月19日 12点11分
level 16
zyx1948981 楼主
鹰架搭建好以后,接着就对鹰架进行压力负重,在木方横楞上压上相当于桥面自重的荷载。
2015年11月20日 13点11分 19
level 16
zyx1948981 楼主
今天,北三环高架桥面已经开通。随夜快上城时,就走了高架。
2015年11月20日 14点11分 20
level 16
zyx1948981 楼主

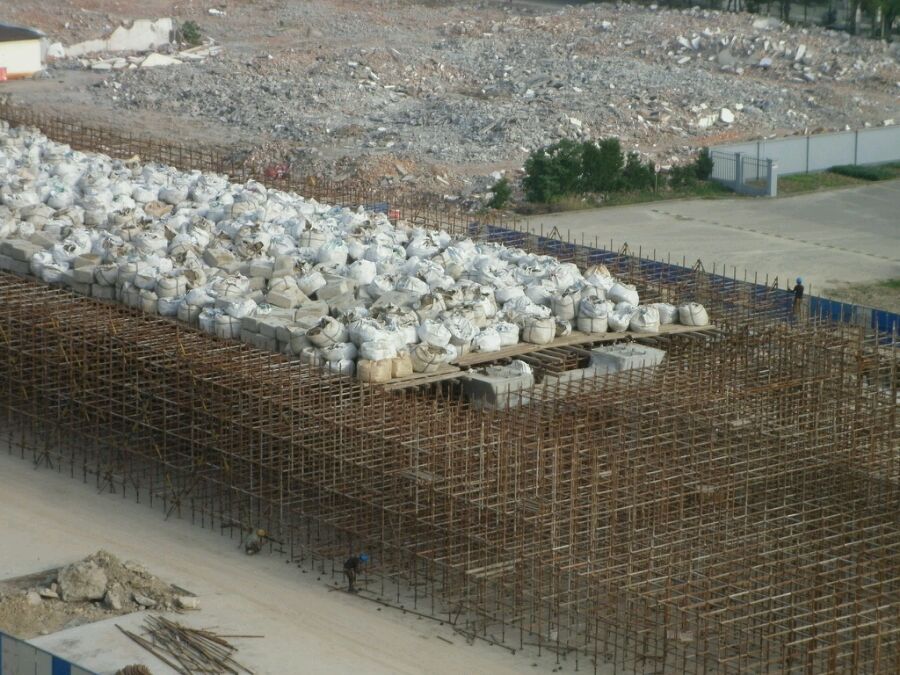

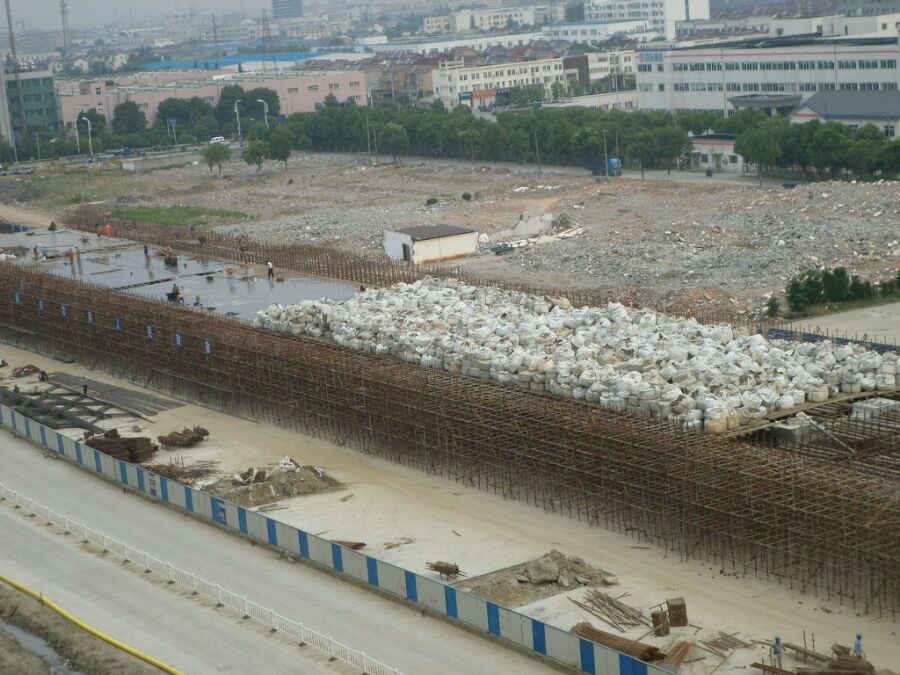

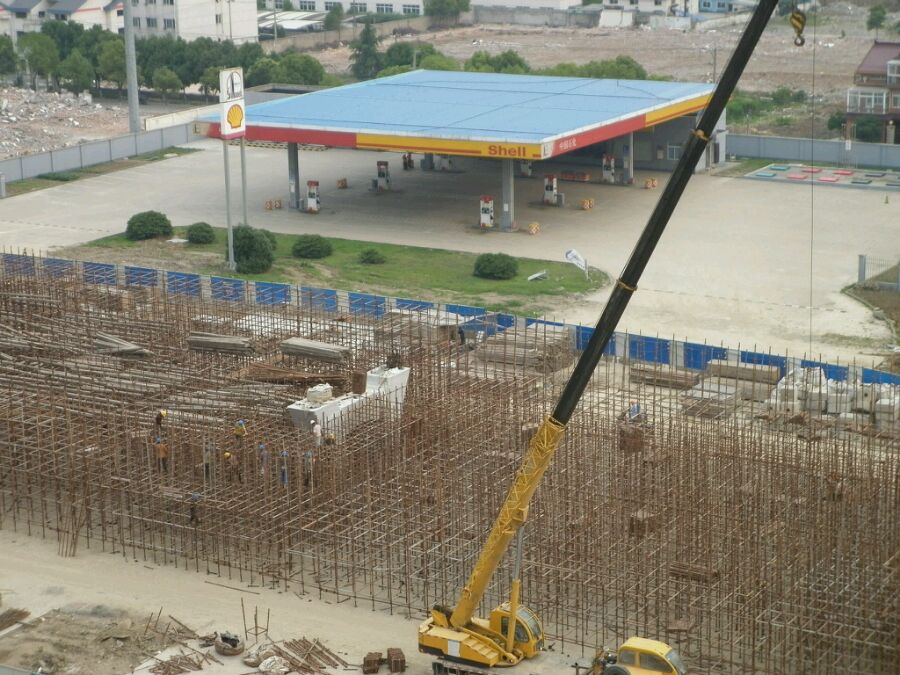

鹰架预压大概要十来天左右,接着就吊除压重物,开始安装模板。
上图。右段的鹰架还在负重预压,左段的鹰架上已在安装模板。
下图。模板安装到这时,看起来好像一条有好多舱的船。
2015年11月21日 10点11分 21
level 16
zyx1948981 楼主
2015年11月21日 12点11分 22
